Rozpoczynasz remont mieszkania i zastanawiasz się, od czego zacząć, aby uniknąć chaosu i nieprzewidzianych wydatków? To naturalne, że ten proces może wydawać się przytłaczający. Ten artykuł przeprowadzi Cię krok po kroku przez kluczowe etapy planowania remontu, od określenia zakresu prac, przez budżetowanie i formalności, aż po wybór ekipy i prawidłową kolejność działań. Dzięki temu zyskasz pewność, że Twój remont przebiegnie sprawnie i zgodnie z planem.
Skuteczny remont mieszkania zacznij od przemyślanego planu i uniknij kosztownych błędów
- Dokładne planowanie to podstawa: Stwórz szczegółowy harmonogram i kosztorys, uwzględniając 15-20% bufora na nieprzewidziane wydatki.
- Formalności prawne: Zawsze sprawdź regulamin spółdzielni/wspólnoty; zgłoszenie prac jest często wymagane, a wyburzanie ścian nośnych wymaga pozwolenia na budowę.
- Wybór wykonawcy: Szukaj ekip z polecenia, weryfikuj opinie i portfolio, a przede wszystkim podpisz szczegółową umowę.
- Prawidłowa kolejność prac: Zawsze postępuj "od brudnych do czystych" i "od góry do dołu", zaczynając od wyburzeń, a kończąc na białym montażu.
- Unikaj najczęstszych błędów: Nie oszczędzaj na instalacjach, miej bufor finansowy i nie spiesz się z zakupem materiałów.
Dlaczego dobry plan to 90% sukcesu w remoncie?
Wielu z nas traktuje remont jak przygodę, często zapominając, że kluczem do sukcesu jest solidne przygotowanie. Dokładne zaplanowanie wszystkich etapów remontu to nie tylko kwestia organizacji, ale przede wszystkim gwarancja uniknięcia chaosu, kosztownych błędów i nieprzewidzianych wydatków. Kiedy masz przed sobą szczegółowy plan, czujesz kontrolę nad procesem, wiesz, czego się spodziewać i jakie kroki podjąć dalej. To właśnie planowanie pozwala nam realistycznie ocenić możliwości finansowe i czasowe, a także skutecznie zarządzać zasobami. Bez niego łatwo zgubić się w gąszczu zadań, co może prowadzić do frustracji i niezadowolenia z efektu końcowego.
Krok 0: Określ zakres i cel czy to lifting, czy rewolucja?
Zanim zaczniesz cokolwiek planować, musisz jasno określić, jaki jest cel Twojego remontu. Czy chodzi Ci jedynie o odświeżenie wnętrza, czyli tzw. lifting malowanie ścian, wymianę podłóg, drobne poprawki? A może planujesz gruntowną zmianę, czyli rewolucję przebudowę ścian, wymianę instalacji, zmianę układu funkcjonalnego? Ta wstępna decyzja jest absolutnie kluczowa, ponieważ determinuje dalsze kroki: od potrzebnych pozwoleń, przez zakres prac, aż po ostateczny budżet. Jasne zdefiniowanie celu pozwala na precyzyjne określenie zakresu prac i uniknięcie niepotrzebnych wydatków na etapie, gdy wszystko jest już w toku.
Stwórz solidne fundamenty swojego projektu remontowego

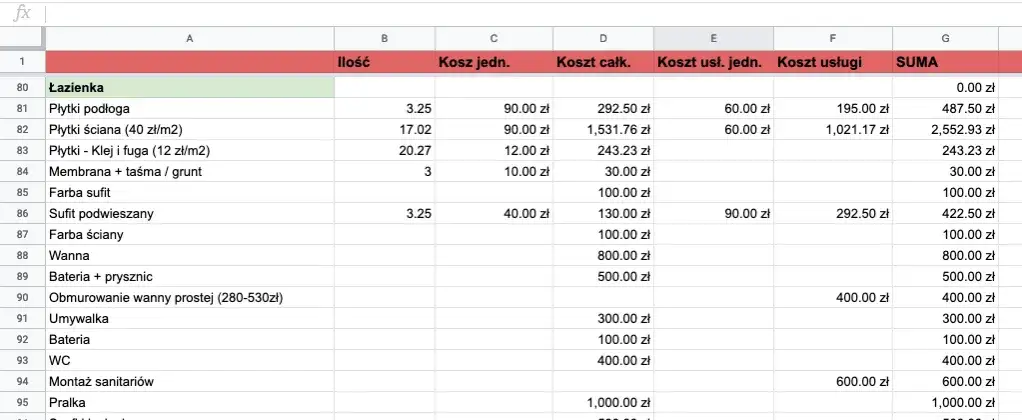

Jak precyzyjnie oszacować budżet remontowy? Poznaj metodę na realistyczny kosztorys
Stworzenie realistycznego kosztorysu to jeden z najważniejszych kroków w planowaniu remontu. Powinieneś uwzględnić w nim wszystkie potencjalne wydatki, zaczynając od materiałów budowlanych i wykończeniowych, a kończąc na kosztach robocizny. Pamiętaj, że ceny materiałów i usług stale rosną, dlatego warto być na bieżąco z rynkiem. Niezwykle ważne jest również dodanie bufora bezpieczeństwa, czyli rezerwy finansowej na nieprzewidziane wydatki. Eksperci zalecają, aby stanowił on około 15-20% całkowitego budżetu. Dzięki temu unikniesz sytuacji, w której nagłe koszty zatrzymają prace w połowie drogi.
Kluczowe elementy, które powinien zawierać kosztorys:
- Koszty materiałów budowlanych (cegły, cement, gips, farby, kleje itp.)
- Koszty materiałów wykończeniowych (płytki, panele, parkiet, drzwi, okna)
- Koszty robocizny ekip wykonawczych (murarze, tynkarze, malarze, hydraulicy, elektrycy)
- Koszty wynajmu sprzętu (np. rusztowania, agregaty)
- Koszty związane z wywozem gruzu i odpadów
- Koszty projektu i nadzoru (jeśli dotyczy)
- Bufor bezpieczeństwa (15-20% wartości całości)
Stworzenie harmonogramu prac, który działa uwzględnij przestoje technologiczne
Dobrze przygotowany harmonogram prac remontowych to mapa drogowa, która pozwala utrzymać projekt w ryzach czasowych. Nie chodzi tu tylko o wpisanie kolejnych etapów, ale o realistyczne oszacowanie czasu potrzebnego na każde zadanie. Kluczowe jest uwzględnienie tzw. przestojów technologicznych. Są to naturalne przerwy, które są niezbędne w procesie budowlanym, na przykład czas schnięcia wylewek podłogowych, tynków czy farby. Ignorowanie tych etapów może prowadzić do problemów z jakością wykonania i konieczności powtarzania prac. Pamiętaj, że remont to proces, który wymaga cierpliwości i odpowiedniego tempa.
Inwentaryzacja i projekt: Co musisz zwymiarować i zaplanować przed pierwszym uderzeniem młotka?
Zanim ekipa budowlana wkroczy do Twojego mieszkania, musisz mieć jasny obraz tego, co chcesz osiągnąć. Dokładna inwentaryzacja istniejącego stanu to podstawa precyzyjne wymiary pomieszczeń, lokalizacja okien, drzwi, pionów instalacyjnych. Na tej podstawie warto stworzyć nawet prosty szkic lub projekt, który uwzględni układ funkcjonalny, rozmieszczenie mebli, punktów świetlnych czy gniazdek. Taka analiza pozwala nie tylko uniknąć błędów podczas prac, ale także optymalnie wykorzystać przestrzeń i zaplanować przepływ instalacji, co jest fundamentalne dla komfortu użytkowania mieszkania w przyszłości.
Formalności prawne: Remont w zgodzie z przepisami i regulaminem
Remont a spółdzielnia lub wspólnota: Kiedy musisz zgłosić prace?
Remont mieszkania w bloku często wiąże się z koniecznością dopełnienia formalności. Choć zazwyczaj nie wymaga pozwolenia na budowę, wiele prac należy zgłosić do administracji budynku spółdzielni lub wspólnoty. Dotyczy to zwłaszcza sytuacji, gdy ingerujesz w części wspólne nieruchomości, na przykład wymieniasz okna, grzejniki, modyfikujesz system wentylacji, a także w przypadku wyburzania ścian. Zawsze warto zapoznać się z wewnętrznym regulaminem obowiązującym w Twoim budynku, aby uniknąć nieporozumień i ewentualnych kar.
Które prace wymagają pozwolenia na budowę, a które tylko zgłoszenia?
Rozróżnienie między pracami wymagającymi zgłoszenia a tymi, które potrzebują pozwolenia na budowę, jest kluczowe. Zwykłe prace remontowe, takie jak malowanie, układanie podłóg czy wymiana drzwi wewnętrznych, zazwyczaj nie wymagają żadnych formalności poza ewentualnym zgłoszeniem do administracji. Jednak wyburzanie ścian nośnych to już poważna ingerencja w konstrukcję budynku, która bezwzględnie wymaga uzyskania pozwolenia na budowę oraz opracowania projektu konstrukcyjnego przez uprawnionego architekta. Ignorowanie tego obowiązku może prowadzić do poważnych konsekwencji prawnych i technicznych.
Wywóz gruzu i odpadów jak zorganizować to legalnie i bez problemów?
Podczas remontu nieodłącznym elementem jest powstawanie gruzu i innych odpadów. Ich legalny i bezpieczny wywóz to ważny aspekt, o którym należy pamiętać. Najczęściej stosowanym rozwiązaniem jest wynajem specjalistycznych kontenerów o odpowiedniej pojemności, które podstawiane są pod dom. Alternatywnie można skorzystać z usług firm specjalizujących się w wywozie odpadów poremontowych. Pamiętaj, aby nigdy nie wyrzucać gruzu do zwykłych śmietników, ponieważ jest to niezgodne z prawem i może skutkować nałożeniem mandatu.
Wybór wykonawcy: Jak znaleźć sprawdzoną ekipę remontową?
Gdzie szukać sprawdzonych ekip remontowych? Metody weryfikacji
Znalezienie rzetelnej ekipy remontowej to wyzwanie, ale istnieje kilka sprawdzonych metod, które znacząco zwiększają szanse na sukces. Najpopularniejszą i często najskuteczniejszą jest szukanie wykonawców z polecenia wśród znajomych, rodziny czy sąsiadów, którzy niedawno przeszli remont. Warto również sprawdzić opinie o potencjalnych wykonawcach w internecie, na forach budowlanych czy portalach branżowych. Nie zapomnij przeanalizować portfolio ich poprzednich realizacji zdjęcia i opisy ukończonych projektów mogą wiele powiedzieć o ich stylu pracy i jakości. Pamiętaj, że dokładna weryfikacja to podstawa.
Metody weryfikacji ekipy remontowej:
- Polecenia od znajomych i rodziny
- Opinie w internecie (fora, portale branżowe)
- Analiza portfolio (zdjęcia, opisy poprzednich prac)
- Sprawdzenie referencji (rozmowa z poprzednimi klientami)
- Wizualna ocena poprzednich realizacji (jeśli to możliwe)
O co pytać potencjalnego wykonawcę? Lista kontrolna
Podczas rozmowy z potencjalnym wykonawcą warto przygotować sobie listę pytań, które pomogą ocenić jego profesjonalizm i doświadczenie. Oto kilka kluczowych kwestii:
- Jakie jest Pana/Pani doświadczenie w podobnych remontach?
- Czy może Pan/Pani przedstawić portfolio zrealizowanych projektów?
- Jakie są Pana/Pani opinie wśród poprzednich klientów?
- Jak wygląda Pana/Pani typowy proces pracy?
- Czy jest Pan/Pani w stanie zapewnić referencje?
- Jakie są Pana/Pani szacunkowe koszty i harmonogram prac?
- Czy pracuje Pan/Pani samodzielnie, czy z zespołem?
- Jakie są Pana/Pani godziny pracy?
- Jak radzi Pan/Pani sobie z nieprzewidzianymi problemami?
- Czy oferuje Pan/Pani gwarancję na wykonane prace?
Umowa z ekipą remontową jakie zapisy muszą się w niej znaleźć, by Cię chronić?
Podpisanie szczegółowej umowy z ekipą remontową to absolutna konieczność, która chroni Twoje interesy i zapobiega potencjalnym sporom. Umowa powinna być jasna i precyzyjna, obejmując wszystkie kluczowe aspekty współpracy. Szczegółowy zakres prac powinien być opisany w sposób niepozostawiający wątpliwości, podobnie jak harmonogram z konkretnymi terminami rozpoczęcia i zakończenia poszczególnych etapów. Koniecznie uwzględnij dokładny kosztorys, podział odpowiedzialności za zakup materiałów, jasne warunki płatności (np. harmonogram płatności powiązany z postępem prac) oraz, co bardzo ważne, kary umowne za ewentualne opóźnienia lub niewykonanie zobowiązań.
Kluczowe zapisy umowy z wykonawcą:
- Dokładny opis zakresu prac do wykonania
- Szczegółowy harmonogram prac z terminami
- Precyzyjny kosztorys, z podziałem na materiały i robociznę
- Określenie, kto odpowiada za zakup materiałów
- Warunki płatności (terminy, kwoty, sposób rozliczania)
- Termin rozpoczęcia i zakończenia prac
- Gwarancja na wykonane prace
- Zasady odbioru prac
- Kary umowne za opóźnienia lub niewykonanie zobowiązań
- Postanowienia dotyczące odpowiedzialności za szkody
Prawidłowa kolejność prac remontowych: Przewodnik krok po kroku
Kolejność wykonywania prac remontowych ma fundamentalne znaczenie dla efektywności i jakości całego przedsięwzięcia. Zawsze należy kierować się zasadą "od brudnych do czystych" oraz "od góry do dołu". Oto przewodnik po prawidłowej sekwencji:
- Prace wyburzeniowe i przygotowawcze: Na tym etapie usuwamy stare ścianki działowe, skuujemy tynki, demontujemy stare instalacje i przygotowujemy przestrzeń do dalszych prac.
- Prace instalacyjne: Montaż nowych instalacji: elektrycznej, hydraulicznej, wentylacyjnej oraz centralnego ogrzewania.
- Prace mokre: Tynkowanie ścian i sufitów, a następnie wykonanie wylewek podłogowych. Te prace wymagają czasu na wyschnięcie.
- Suche zabudowy: Budowa ścianek działowych i sufitów podwieszanych z płyt gipsowo-kartonowych.
- Układanie podłóg i glazury: Montaż płytek na ścianach w łazience i kuchni, a następnie układanie docelowych podłóg (panele, parkiet, płytki).
- Gładzie i gruntowanie: Wyrównanie ścian i sufitów gładzią, a następnie ich zagruntowanie przed malowaniem.
- Malowanie: Malowanie sufitów, a następnie ścian.
- Biały montaż: Montaż drzwi wewnętrznych, parapetów, gniazdek elektrycznych, włączników światła oraz armatury łazienkowej.
- Prace wykończeniowe i montaż mebli: Ostatnie szlify, montaż listew przypodłogowych, kuchni i pozostałych mebli.
Najczęstsze błędy na starcie remontu: Jak ich uniknąć?

Pułapka "zaoszczędzę na instalacjach" dlaczego to się nie opłaca?
Jednym z najczęstszych i najbardziej brzemiennych w skutki błędów jest próba oszczędzania na instalacjach elektrycznej, hydraulicznej czy wentylacyjnej. Choć na pierwszy rzut oka może się to wydawać dobrym sposobem na obniżenie kosztów, w rzeczywistości jest to prosta droga do przyszłych problemów. Wadliwie wykonane lub niskiej jakości instalacje mogą prowadzić do awarii, pożarów, zalania mieszkania, a nawet stanowić zagrożenie dla zdrowia. Koszty ich naprawy lub wymiany w przyszłości mogą wielokrotnie przewyższyć pierwotne oszczędności.
Brak bufora finansowego: Jak nieprzewidziane wydatki mogą zrujnować Twój plan?
Planowanie budżetu remontowego bez uwzględnienia rezerwy finansowej to jak budowanie domu na piasku. Nieprzewidziane wydatki to niemal pewnik podczas każdego remontu od odkrycia ukrytych wad konstrukcyjnych, przez konieczność wymiany dodatkowych elementów, po wzrost cen materiałów w trakcie prac. Brak bufora finansowego oznacza, że w momencie pojawienia się takich niespodzianek, możesz stanąć przed dramatycznym wyborem: albo wstrzymać prace, albo zrezygnować z zaplanowanych, ważnych rozwiązań, co może wpłynąć na jakość i funkcjonalność remontu.
Zbyt szybkie zakupy materiałów dlaczego warto poczekać z wizytą w markecie?
Chęć jak najszybszego zakupu materiałów budowlanych i wykończeniowych, aby "mieć to z głowy", może okazać się pułapką. Pośpiech w zakupach często prowadzi do błędów. Projekt może się jeszcze zmienić, odkryjemy nowe potrzeby, a materiały zakupione zbyt wcześnie mogą ulec uszkodzeniu podczas przechowywania lub transportu. Ponadto, ceny materiałów mogą się wahać, a zbyt wczesne zakupy mogą oznaczać przepłacenie. Lepiej poczekać, aż projekt będzie bardziej doprecyzowany, a prace będą postępować zgodnie z harmonogramem.
